天天用的泵怎么安裝?99%的化工人答不全!

文章出處:網責任編輯:作者:人氣:-發表時間:2017-04-28 08:57:00

 只會(huì )用泵不會(huì )安裝怎么能行。水泵安裝流程包括基礎檢驗→水泵就位安裝→檢測與調整→潤滑與加油→試運轉。今天小七就帶大家一起來具體了解了解這其中的詳細過程。

水泵安裝

基礎檢驗過程

第一步:查看施工圖紙

水泵安裝

基礎檢驗過程

第一步:查看施工圖紙

第二步:施工條件

1、水泵安裝層已通過結構驗收。

2、建筑物有關軸線、標高線已畫出。

3、水泵基礎混凝土強度已達到70%以上。

第三步:基礎檢驗

基礎坐標、標高、尺寸、預留孔洞應符合設計要求?;A表面平整、混凝土強度達到設備安裝要求。

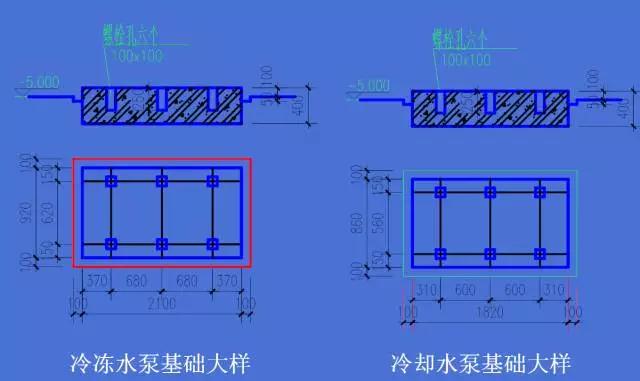

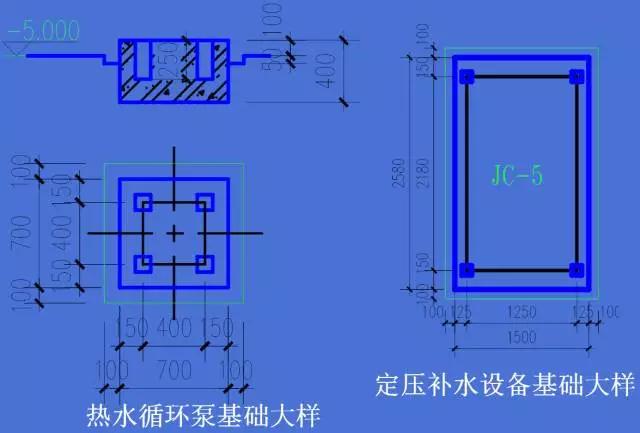

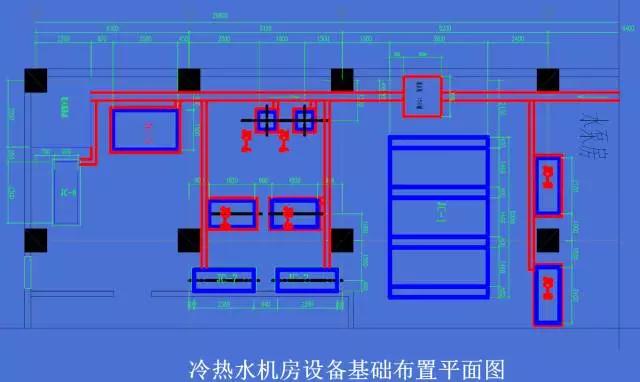

1)水泵基礎的平面尺寸,無隔振安裝時應較水泵機組底座四周各寬出100~150mm;有隔振安裝時應較水泵隔振基座四周各寬出150mm?;A頂部標高,無隔振安裝時應高出泵房地面完成面100mm以上,有隔振安裝時高出泵房地面完成面50mm以上,且不得形成積水?;A外圍周邊設有排水設施,便于維修時泄水或排除事故漏水。

2)水泵基礎表面和地腳螺栓預留孔中的油污、碎石、泥土、積水等應清除干凈;預埋地腳螺栓的螺紋和螺母應保護完好;放置墊鐵部位表面應鑿平。

水泵安裝

水泵安裝就位

將水泵放置在基礎上,用墊鐵將水泵找正找平。 水泵安裝后同一組墊鐵應點焊在一起,以免受力時松動。

1)水泵無隔振安裝。

水泵找正找平后,裝上地腳螺栓,螺桿應垂直,螺桿外露長度宜為螺桿直徑的1/2。腳螺栓二次灌漿時,混凝土的強度應比基礎高1~2級,且不低于C25;灌漿時應搗實,并不應使地腳螺栓傾斜和影響水泵機組的安裝精度。

2)水泵隔振安裝。

①臥式水泵隔振安裝

臥式水泵機組的隔振措施是在鋼筋混凝土基座或型鋼基座下安裝橡膠減振器(墊)或彈簧減震器。

②立式水泵隔振安裝

立式水泵機組的隔振措施是在水泵機組底座或鋼墊板下安裝橡膠減振器(墊)。

③水泵機組底座和減振基座或鋼墊板之間采用剛性聯接。

④減振墊或減振器的型號規格、安裝位置應符合設計要求。同一個基座下的減振器(墊)應采用同一生產廠的同一型號產品。

⑤水泵機組在安裝減振器(墊)過程中必須采取防止水泵機組傾斜的措施。當水泵機組減振器(墊)安裝后,在安裝水泵機組進出水管道、配件及附件時,亦必須采取防止水泵機組傾斜的措施,以確保安全施工。

3)大型水泵現場組裝

大型水泵的水泵與電機分離需在現場組裝時,注意事項如下:

①在混凝土基礎上按照設計圖紙制作型鋼支架,并用地腳螺栓固定在基礎上,進行粗水平。

②水泵與電機就位。

就位前電機如需做抽芯檢查,應保證不磕碰電機轉子和定子繞組的漆包線皮。檢查定子槽內有無異物;測試轉子與定子間隙是否均勻,有無掃腰現象;電機軸承是否完好。更換潤滑油。

水泵如需清洗,需解體進行。當采用軸瓦形式時,需檢測軸瓦間隙,避免出現過松或抱軸現象。

水泵和電機的聯軸器用鍵與軸固定,要求安裝平正??刹捎媒浅呋蛩匠邷y量。一切就緒即可就位。

水泵安裝

檢測與調整

用水平儀和線墜在對水泵進出口法蘭和底座加工面上進行測量與調整,對水泵進行精安 裝,整體安裝的水泵,臥式泵體水平度不應大于0.1/1000,立式泵體垂直度不應大于0.1/1000。

水泵與電機采用聯軸器連接時,用百分表、塞尺等在聯軸器的軸向和徑向進行測量和調整,聯軸器軸向傾斜不應大于0.8/1000,徑向位移不應大于0.1mm。

調整水泵與電機同心度時,應松開聯軸器上的螺栓、水泵與電機和底座連接的螺栓,采用不同厚度的簿鋼板或簿銅皮來調整角位移和徑向位移。微微撬起電機或水泵的某一需調整的一角,將剪成如下圖形狀的簿鋼板或簿銅皮墊在螺栓處。

當檢測合格后,擰緊原松開的螺栓即可。

水泵安裝

潤滑與加油

檢查水泵的油杯并加油,盤動聯軸器,水泵盤車應靈活,無異?,F象。

水泵安裝

試運轉

打開進水閥門、水泵排氣閥,使水泵灌滿水,將水泵出水管上閥門關閉。先點動水泵,檢查有無異常、電動機的轉向是否符合泵的轉向要求。然后啟動水泵,慢慢打開出水管上閥門,檢查水泵運轉情況、電機及軸承溫升、壓力表和真空表的指針數值、管道連接情況,應正常并符合設計要求。

推薦產品

最新資訊文章

您的瀏覽歷史

    正在加載...

三業科技

廣州三業科技有限公司 版權所有信息 備案信息: 粵ICP備12045787號

售后技術支持:020-34280466 電話: 020-28932804

傳 真:020-84470169 Email:sy04@sunyear.com

公司地址:廣州市越秀區先烈中路83號501自編之十二-->

/*禁止復制*/ 无码免费观看视屏在线_国产精品理论片在线观看_五十路熟妇高熟无码视频_色婷婷我也去俺也去
